2017年7月,餐饮界的网红围炉煮酒拿下高尔夫练习场,继而开始第二次合作
以下图片为项目实景,不作P图修改

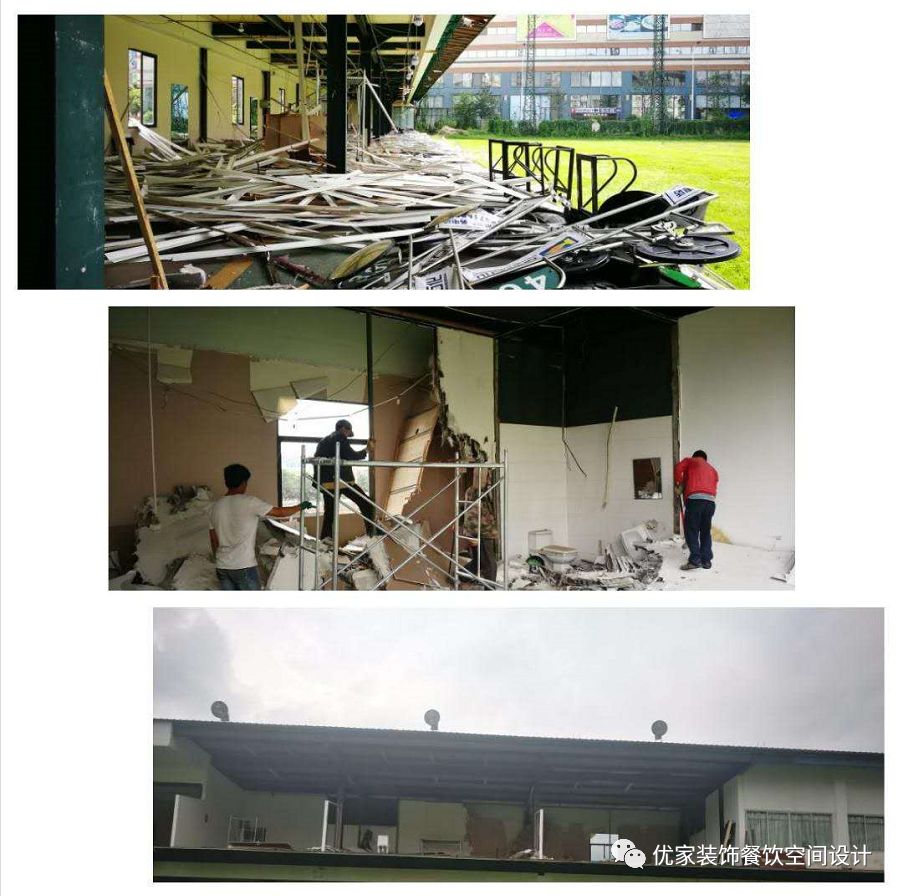

改造前
高尔夫练习场一层
高尔夫练习场二层

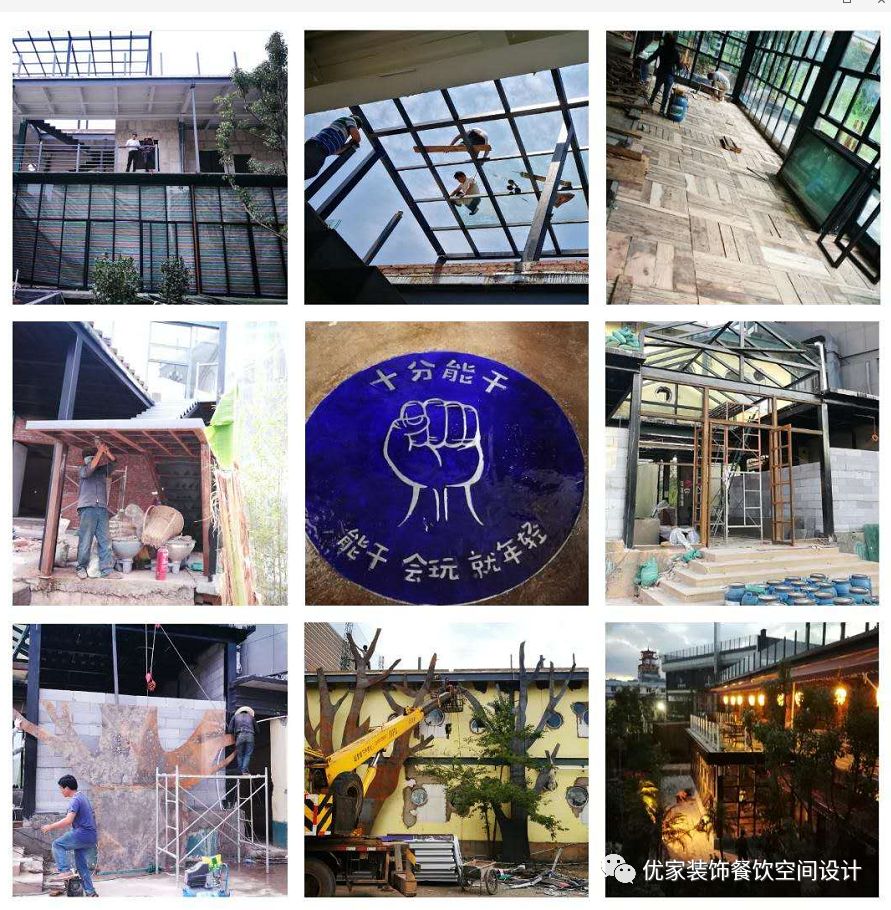

在我方协调下,进场顺利

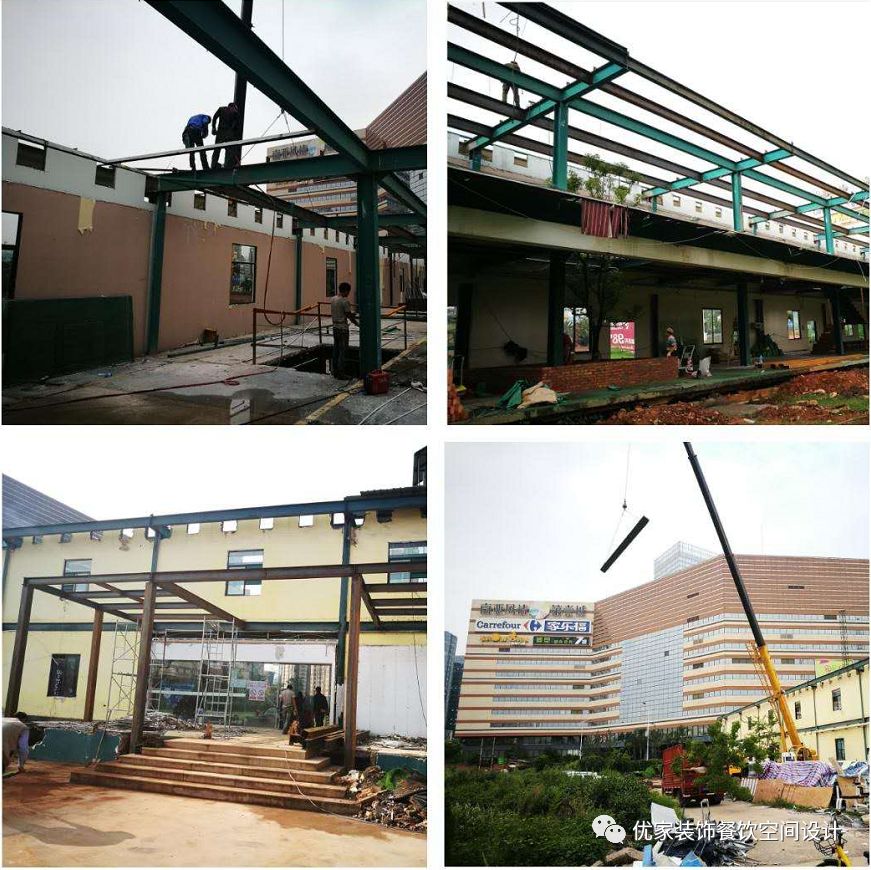

工程进入拆除阶段
拆除阶段是一项时间与金钱的赛跑,我们用来赶工期
昆明的7月,我们是和天气在赛跑
团队面临着每天都在设计变更的窘迫
毕竟我们是有经验的团队,

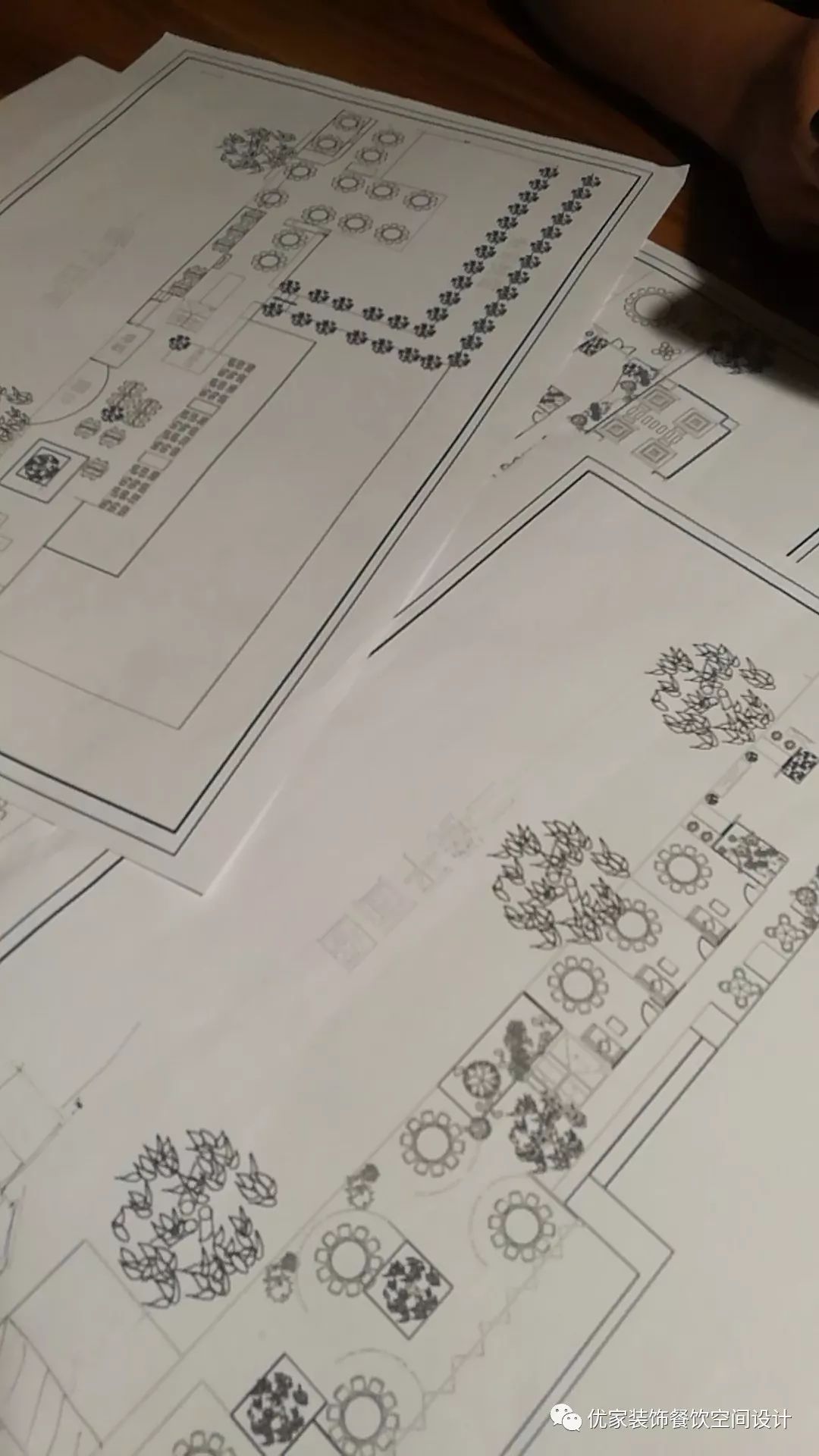

方案平面简图就可以搞定一切
这也养成了我们后面多年做工流程→
不拿虚假效果图忽悠客户的原则
我们每天都必须亲临现场
很多叫绝的想法都是在工地产生

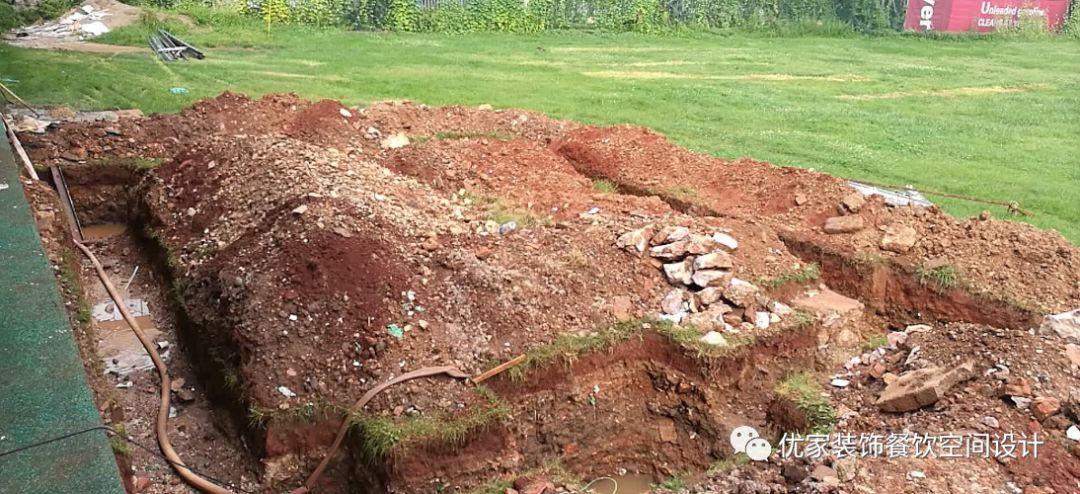

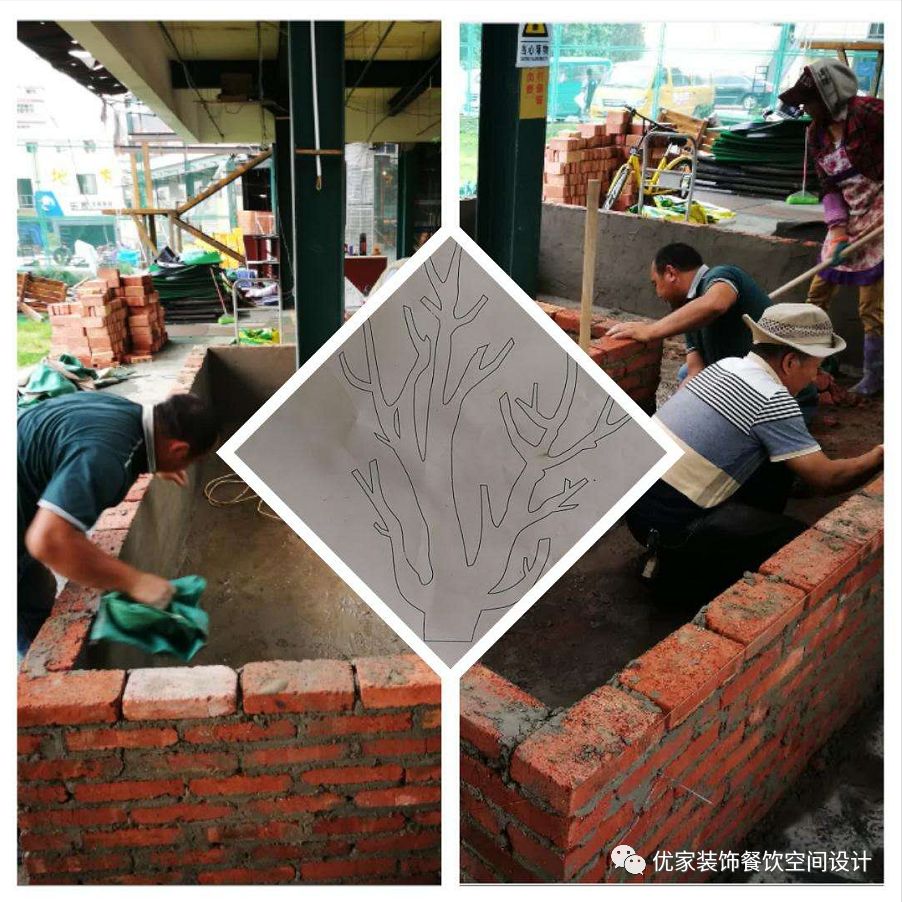

挖开地面,等待种下希望
由于拆除和施工交替
工作面完全打散
而我们要做的就是保证工期和效果

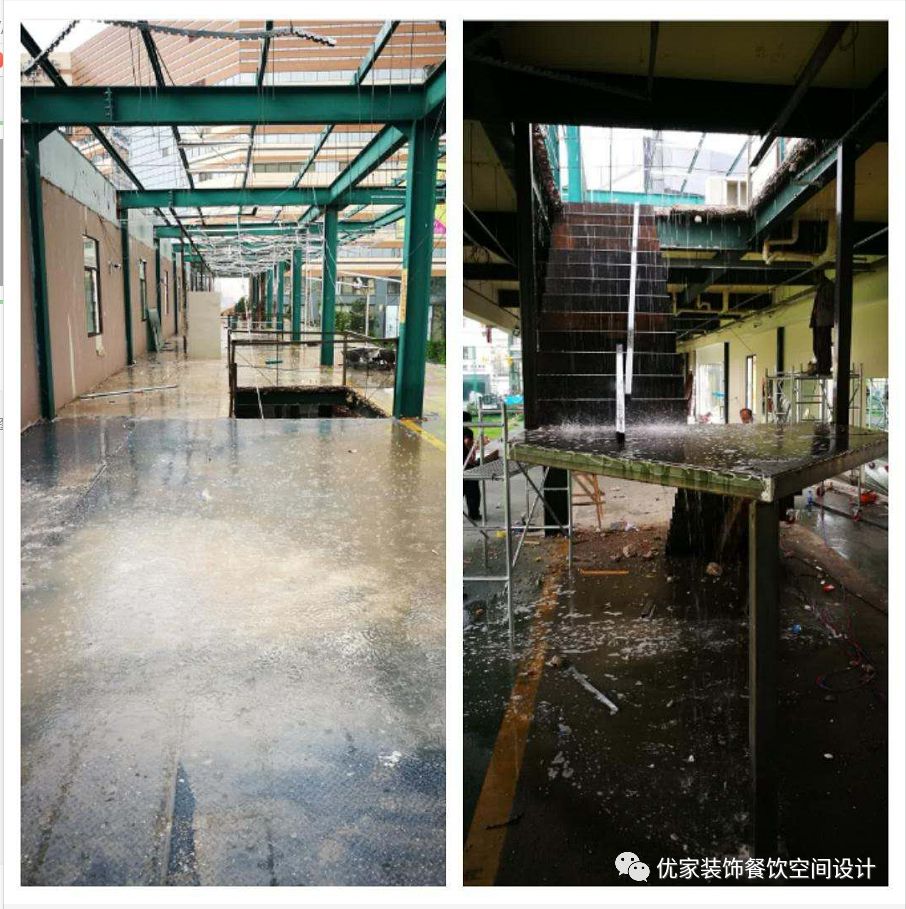

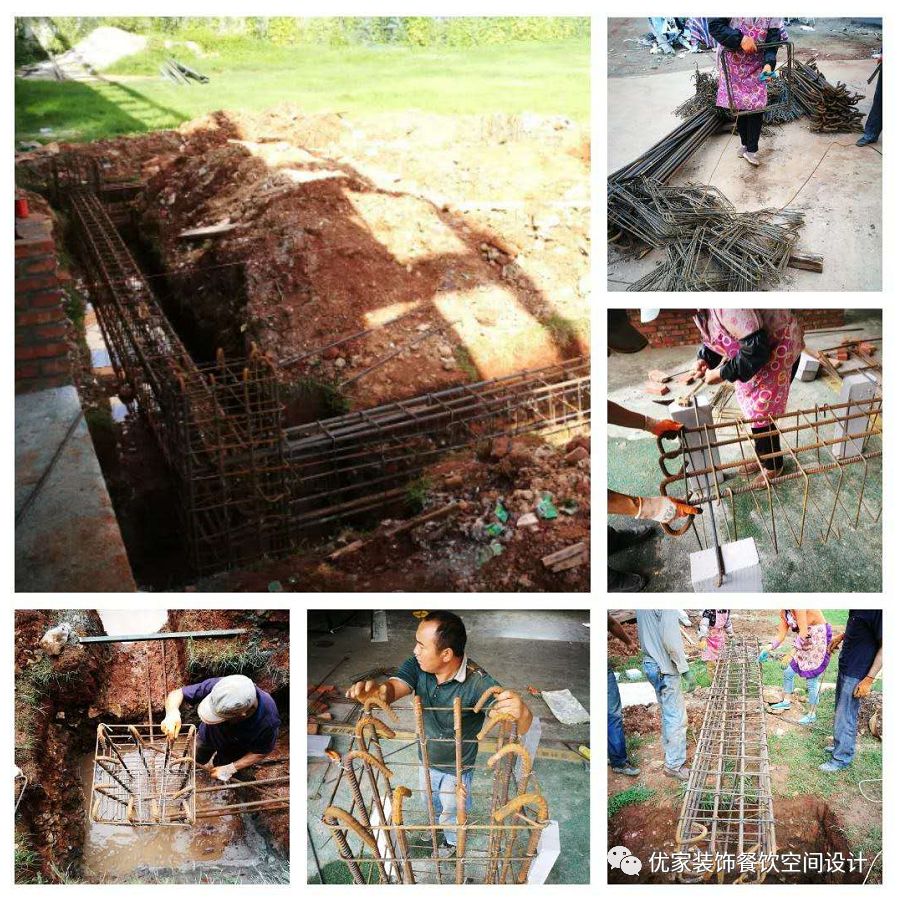

室外基坑面临不断的考验
回填土层加之底部不断渗水,机械进不来我们只能边抽水边开挖
1.2见方基坑被挖到3.5米深,只为保证安全可靠!

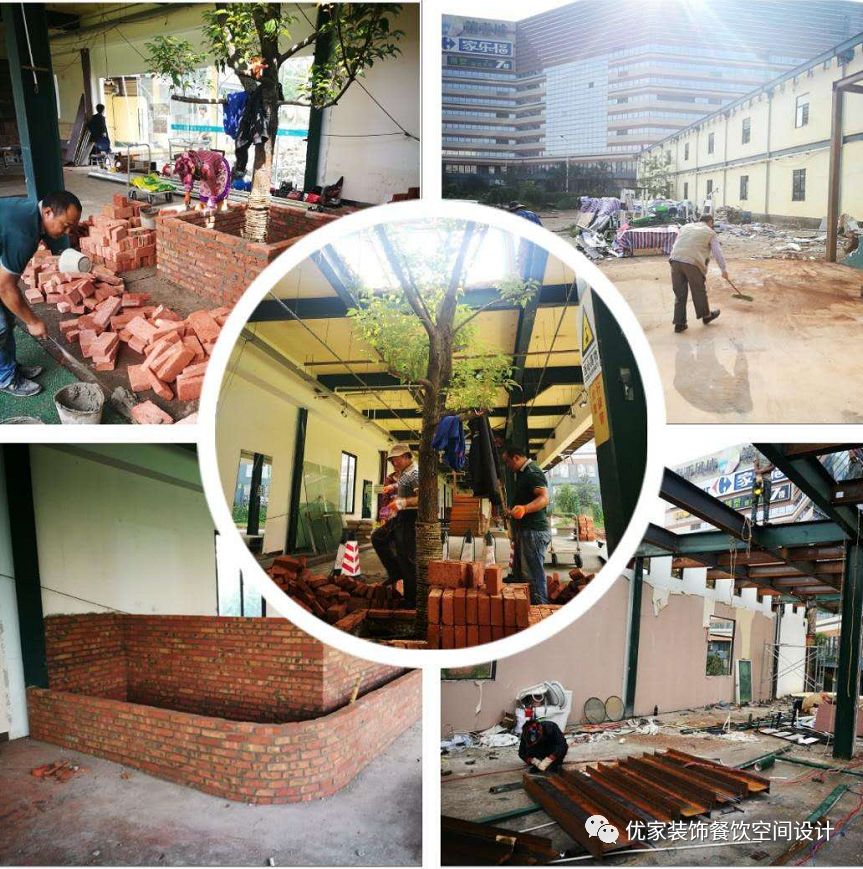

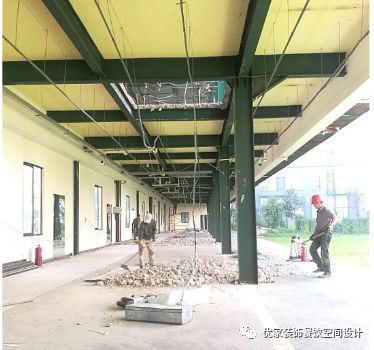

二层顶面清空
同一个工地
同一个梦
这里的一切都是在有计划的朝着预期的方向,变美
当我的四组焊将在埋头苦干时候
我又为他们画下了图
听说加活了,吓得玩泥能手低头干活
在某些人的心中

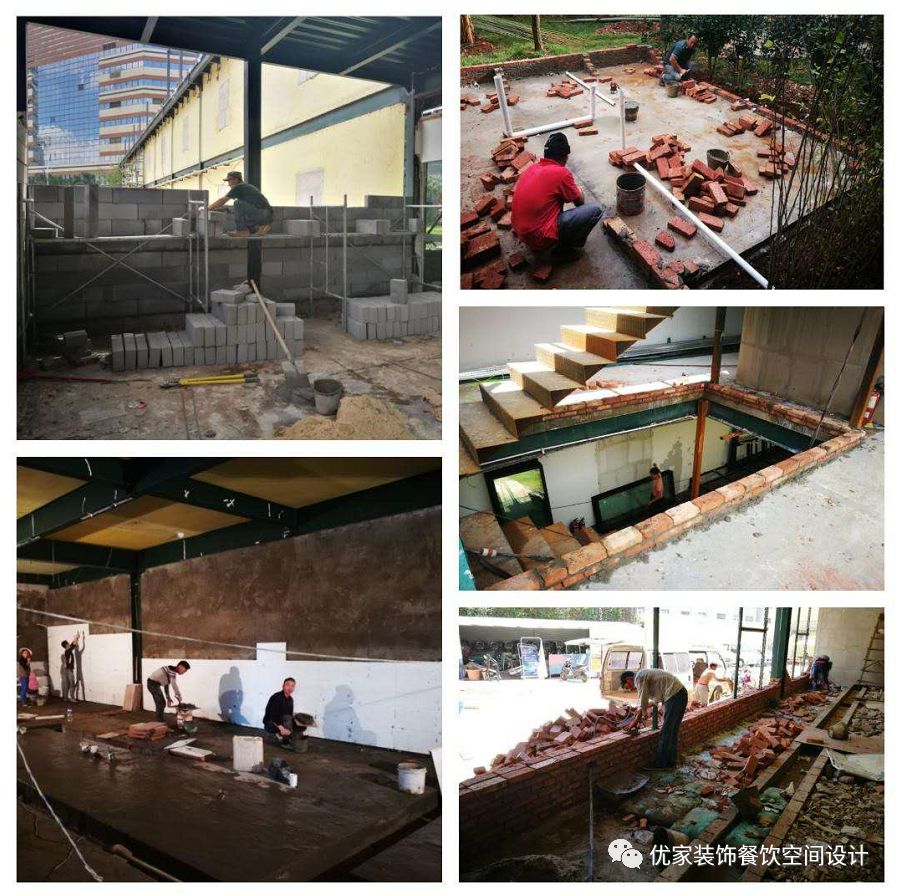

心思依然在壮大发芽了
高楼大厦都是从根基开始的
大树长成是从根部培育的

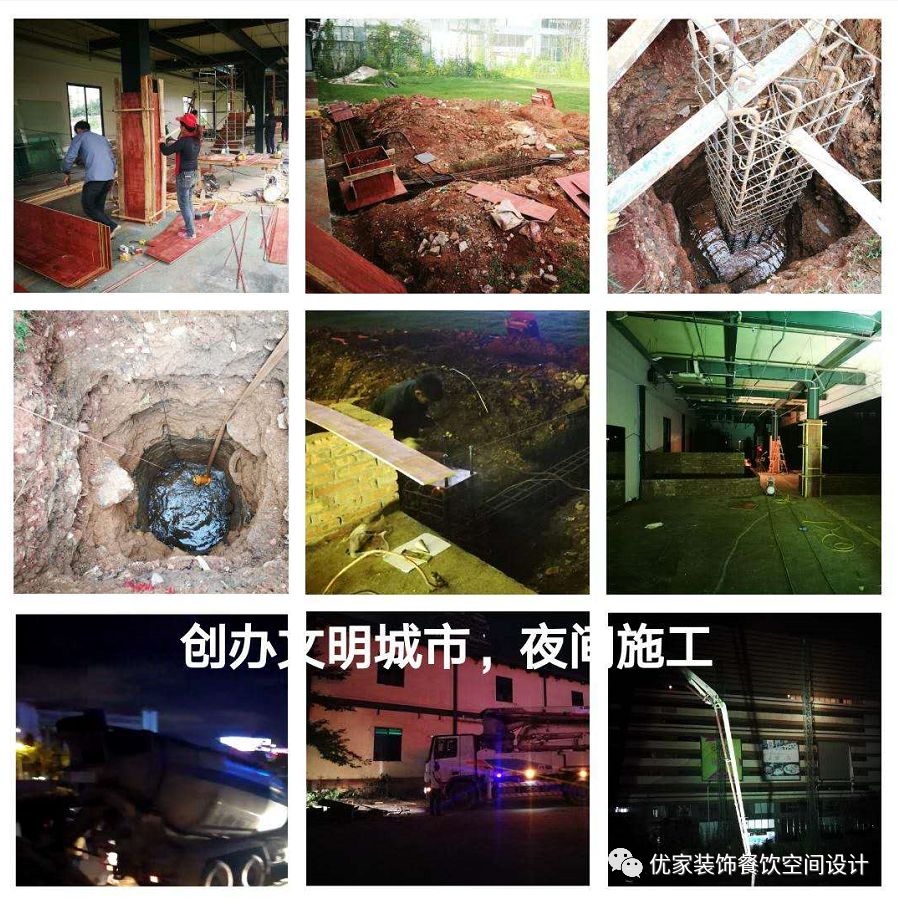

春城正在创卫,夜间施工
小伙伴们累坏了,混战到凌晨5点,向师傅们致敬
至此,工地开工25天了
为抢回没有屋顶经常遭受雨水而耽误的工期
现场交底突击工期
第二天,公司就组织了机械进场协同多方施工
这是考验一个团队运营和执行的能力
看天气就知道很善变

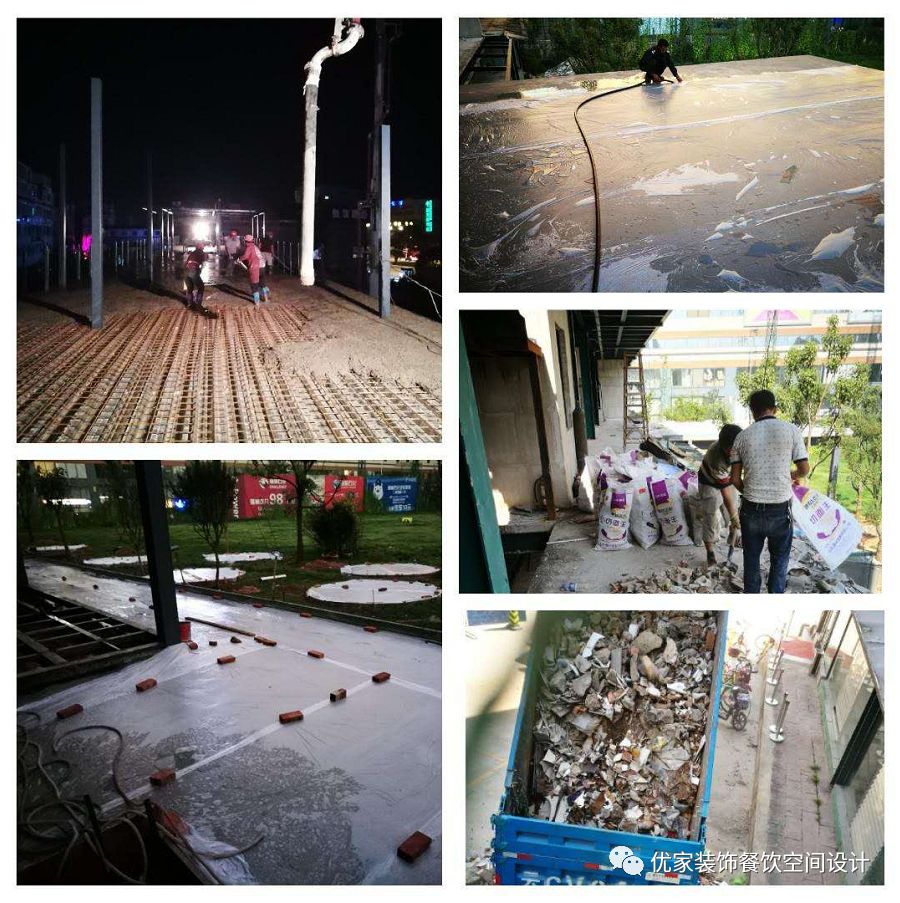

抓紧时间要把屋顶浇筑,这样下雨才有保障

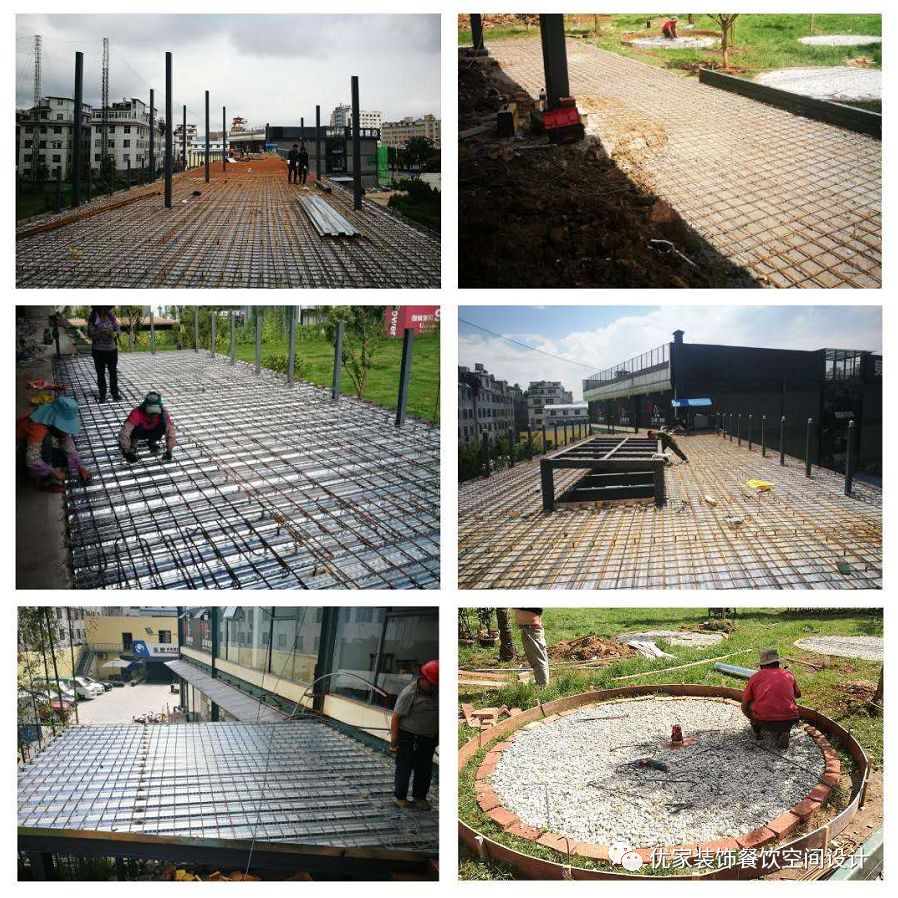

奋战了两个晚上
混凝土浇筑才完成
楼板层混凝土养护和垃圾清运同样重要
加快进度,遍地开花
水电是餐厅的重中之重
必须带着师傅对着现场过一遍

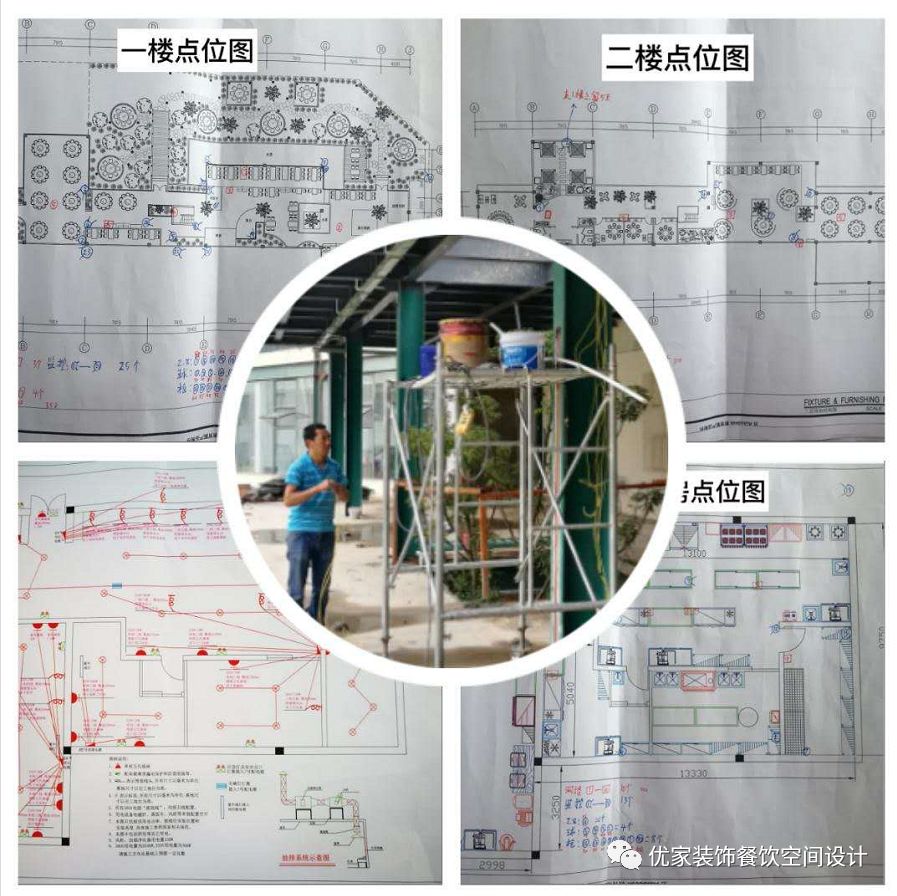

有序的组织强电弱电和给排水走位才能做到实用
全面开动
渐渐的项目上开始有了感觉
这是辛苦了两个月的成果,感觉有了改变
两个半月时候,各种赶工,各种收尾

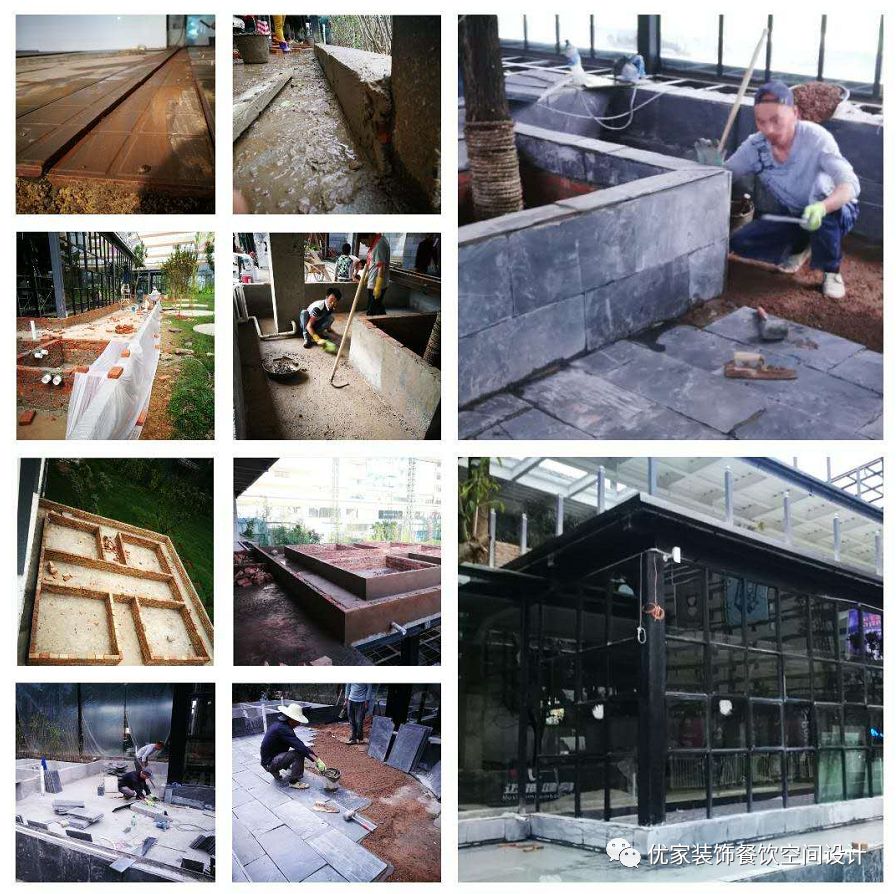

越是最后越不能马虎,除锈、保护膜、原木打磨
一样都不能少
晚上,照明通电试运行,瞬间那种三五好友约酒撸串的感觉一下就起来了
而至于此,大面完工只剩调整
一颗悬着的心也跟着平稳下来
100天,从开工到完工试运营
团队小伙伴们都很给力,用辛勤的汗水换来了一座雨林花园餐厅
雇主和顾客们的满意,也是对我们的肯定
转眼两年的时光慢慢流淌,这家景致还原度很高的餐厅依然是大家呼朋唤友聚会打卡的地方
将餐厅用装修注入感观灵魂而不靠情怀来哗众取宠,移步一景的就餐环境再约上对的人,饭局稳了
团队不断听取客户意见、也时刻关注顾客感受,用心做好设计,这样再回头看的时候起码还能被某些心思打动自己
